Jira의 Scrum 보드 사용법: 핵심 기능과 실전 적용

프로젝트 관리에서 Jira의 Scrum 보드를 사용하려는 사용자는 다음과 같은 불안과 궁금증을 경험한다. “Jira 보드는 왜 복잡하게 느껴지는가?”, “스프린트 계획은 어디서 세우는가?”, “백로그와 보드가 어떻게 연결되는가?” 등의 질문이다. 특히 Jira 사용자 인터페이스가 2025년에도 진화하고 있어 초보자는 메뉴 구조, 보드 생성 흐름, 열(Column) 설정 등에서 혼란을 겪는다.

실제로 Jira는 프로젝트 유형, 스크럼 템플릿 선택, 보드 구성, 스프린트 설정 등에서 세부적인 절차가 많고 각 단계마다 제대로 이해하지 않으면 보드를 효과적으로 활용할 수 없다. 많은 사용자가 “백로그에만 이슈가 보이고 보드에 나타나지 않는다”라며 Scrum 보드의 시각적 피드백과 스프린트 설정 방법을 묻는다. 이 문제는 단순히 기능 사용법을 모르기 때문이 아니라, Scrum의 기본 개념(백로그, 스프린트, 번다운 차트, 속도 지표 등)과 Jira의 UI 작동 원리를 이해하지 못해서 발생한다.

심층 분석: Jira Scrum 보드의 본질과 작동 메커니즘

Scrum 보드는 Agile 프레임워크 내에서 반복 개발을 시각화하고 팀의 작업 상태를 실시간으로 추적할 수 있는 도구다. 스프린트란 특정 기간(일반적으로 14일간)을 의미하며, 팀은 이 기간 동안 완료할 작업을 우선 선정한다. 이렇게 선정된 작업만 Scrum 보드의 컬럼에 표시되며, 그 외 백로그에 있는 작업은 다음 스프린트로 미뤄진다.

Jira 상에서 Scrum 보드는 다음의 주요 구성 요소를 가진다:

  • 백로그(Backlog): 모든 이슈를 우선순위 순서로 정리한 목록으로, 스프린트로 옮기기 전 작업이 위치한다.
  • 컬럼(Columns): 보드 화면의 세로 영역이며, “할 일(To Do)”, “진행 중(In Progress)”, “완료(Done)”처럼 작업 상태를 나타낸다.
  • 스프린트(Sprint): 고정된 기간 내에 완료할 작업들의 모음으로, 스프린트 계획 회의에서 결정된다.
  • 버전/리포트: 번다운 차트, 속도(Velocity) 차트 등 성과 지표 도구로 팀 생산성을 분석한다.

이러한 구조는 Scrum의 “투명성(Transparency)”, “검사(Inspection)”, “조정(Adaptation)” 원칙과 맞닿아 있다. 즉, 팀은 각 스프린트 달성도와 진행 현황을 실시간으로 파악하여 지속적인 개선을 할 수 있다.

해결 솔루션 & 데이터: Jira Scrum 보드 실전 적용 가이드

아래 표는 Jira Scrum 보드를 설정하고 활용할 때 주요 단계별 처리 시간, 핵심 설정 항목별 수치화된 가이드를 정리한 것이다.

단계 시간(예상, 분) 핵심 설정 예상 산출
프로젝트 + 스크럼 템플릿 생성 5~10 프로젝트 키 설정, Team-managed/Company-managed 선택 백로그 보기 활성화
백로그 이슈 작성 10~30 스토리/태스크 등록, 에픽 설정 50~200개 이슈 단위 관리 가능
스프린트 설정 5~15 스프린트 제목, 목표, 기간(예: 14일) 스프린트의 진행 상태 가시화

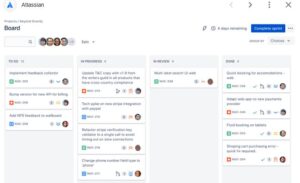

보드 컬럼 구성 5~10 To Do, In Progress, Done 등 이슈 이동 기반 진행률 확인
리포트 분석 10~20 버전 선택, 번다운/속도 차트 팀의 평균 속도 1~4 스토리포인트/스프린트

위 표를 참고하여 다음과 같은 단계로 Scrum 보드를 설정하라:

  1. Jira 계정으로 로그인 후 프로젝트 생성 → 스크럼 템플릿 선택.
  2. 백로그에 최소 10개의 이슈 추가 후 우선순위 순으로 정렬.
  3. 스프린트 기간을 14일(2주)로 설정하고 Sprint Goal을 명확히 정의.
  4. 보드 컬럼을 팀에 맞게 커스터마이즈하고, 하루 15분 데일리 스탠드업에서 진행 상황 업데이트.
  5. 스프린트 종료 후 번다운 차트와 속도 차트를 분석하여 다음 스프린트에 반영할 개선점을 도출.

전문가 조언 & 팩트체크: 잘못된 상식과 주의사항

  • Scrum 보드는 “할 일 전체 목록”이 아닌, 해당 스프린트에 약속한 작업만 표시한다. 백로그 전체 이슈는 Sprint로 이동시키기 전까지는 보드에 보이지 않는다.
  • 스프린트 기간은 팀 합의에 따라 7~28일 범위에서 설정 가능하지만, 일반적으로 14일(2주)가 생산성과 지속 가능성 측면에서 최적이라는 것이 업계 표준이다.
  • 컬럼은 최소 3개(To Do/In Progress/Done)로 구성하되, 필요한 경우 Review, QA 등의 단계로 세분화할 수 있다.
  • Jira의 최신 UI(2025)에서는 네비게이션 방식이 변경될 수 있으므로, 메뉴 위치가 업데이트되었을 때 공식 문서를 확인하고 설정하라.
  • 스크럼 보드만으로 모든 프로젝트 관리가 해결되는 것은 아니며, 장기 로드맵 관리에는 Gantt 차트나 Roadmap 기능과 병행 사용이 권장된다.

scrum보드 사용방법 참고하세요.
